岁序更迭,华章日新。每一个辞旧迎新的时刻,总是让人心潮澎湃。
2021年,贵州黔勃电力集团向业主、社会交出了一份满意的答卷,全体员工共同携手书写电力建设的新篇章。细数过往,每一个成功的项目背后,是黔勃人的艰辛和努力。
风雪天气中的初心如磐,在平凡的日子里默默奉献,在使命召唤下勇攀高塔,成就了一个个精品工程。
黔勃这一年,我们所得皆所愿。2021年即将进入尾声,让我们一起重温这一年黔勃的高光时刻吧!
01
奋战3.31
2021年3月31日,织金县洪家渡水光互补300MW农业光伏电站项目与黔西县洪家渡水光互补150WM农业光伏项目如期完成光伏区并网节点目标。

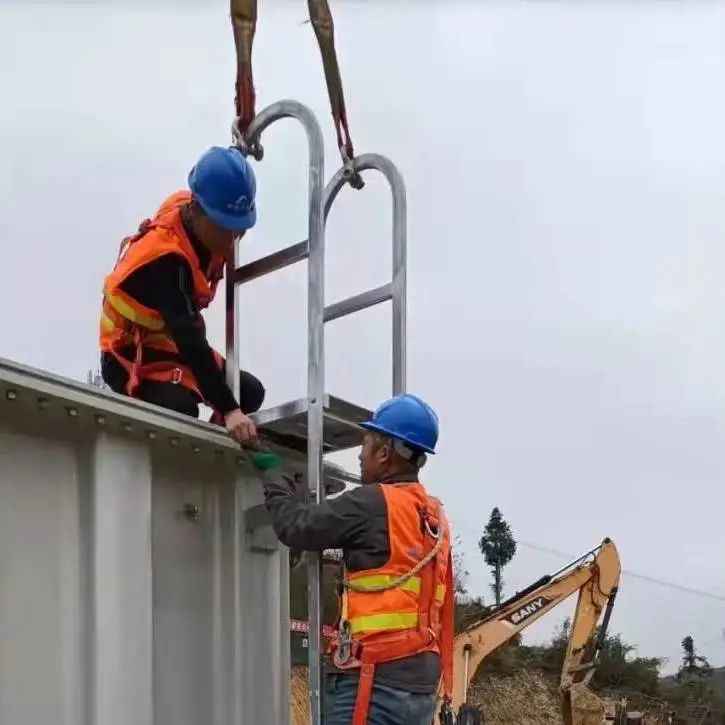

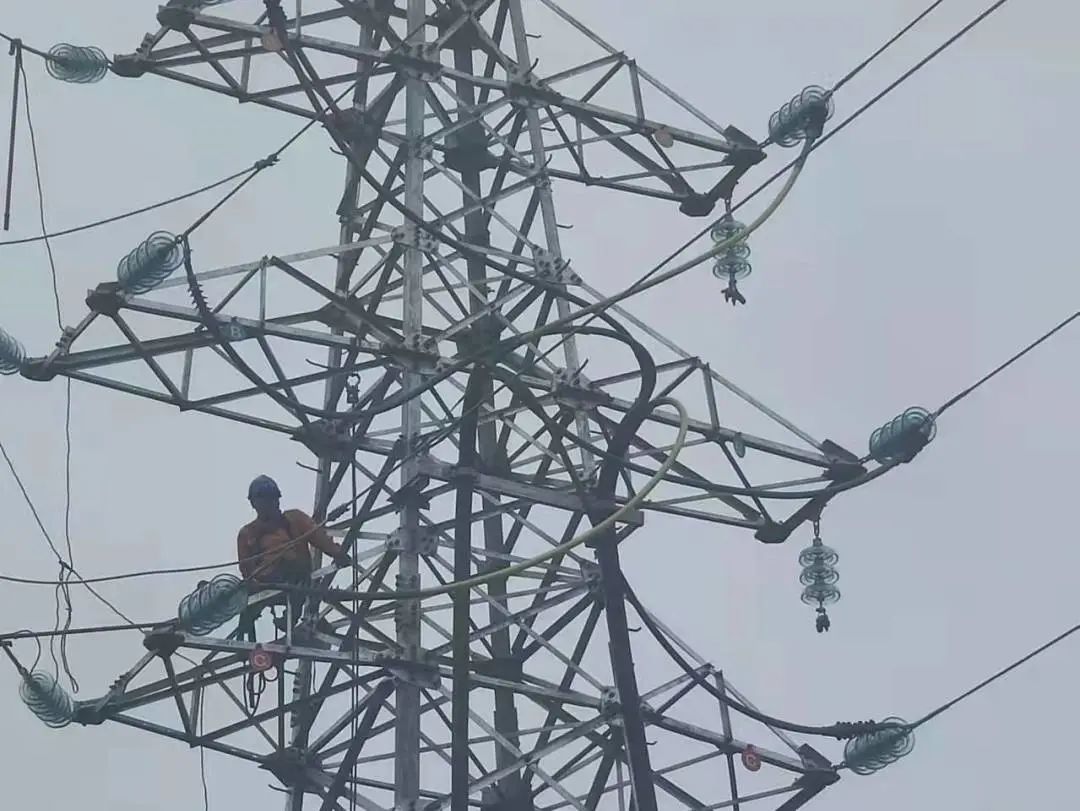

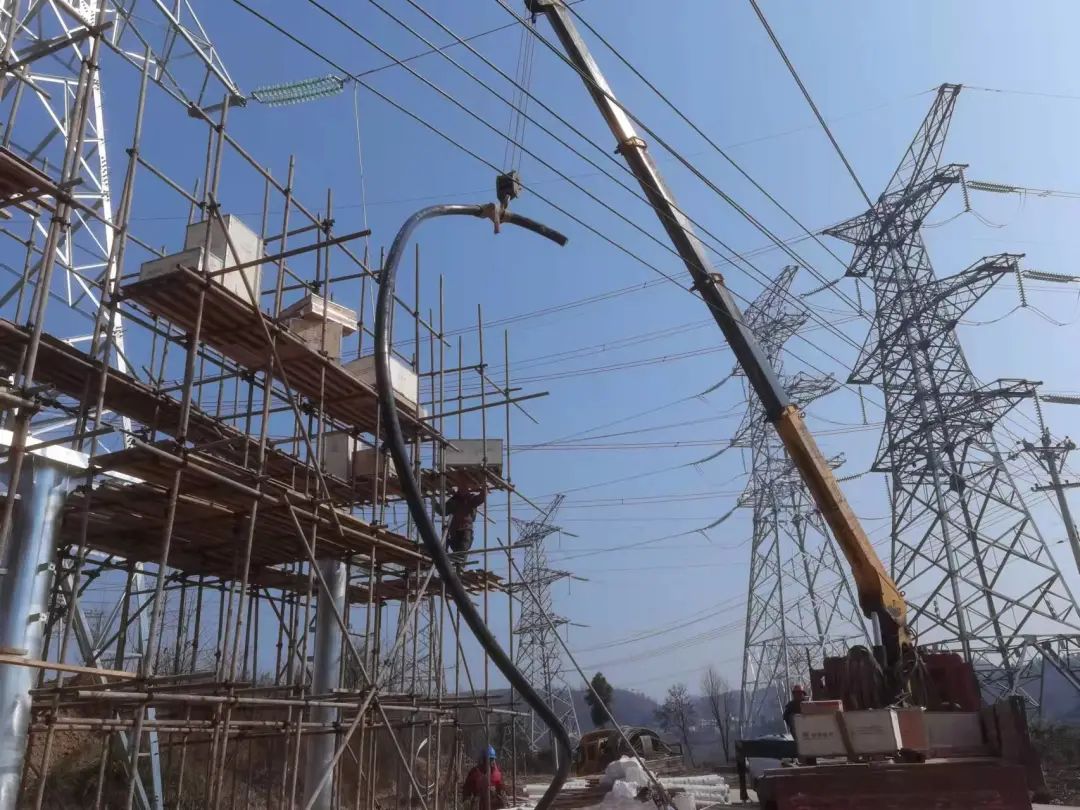

▲织金洪家渡集电线路作业实况

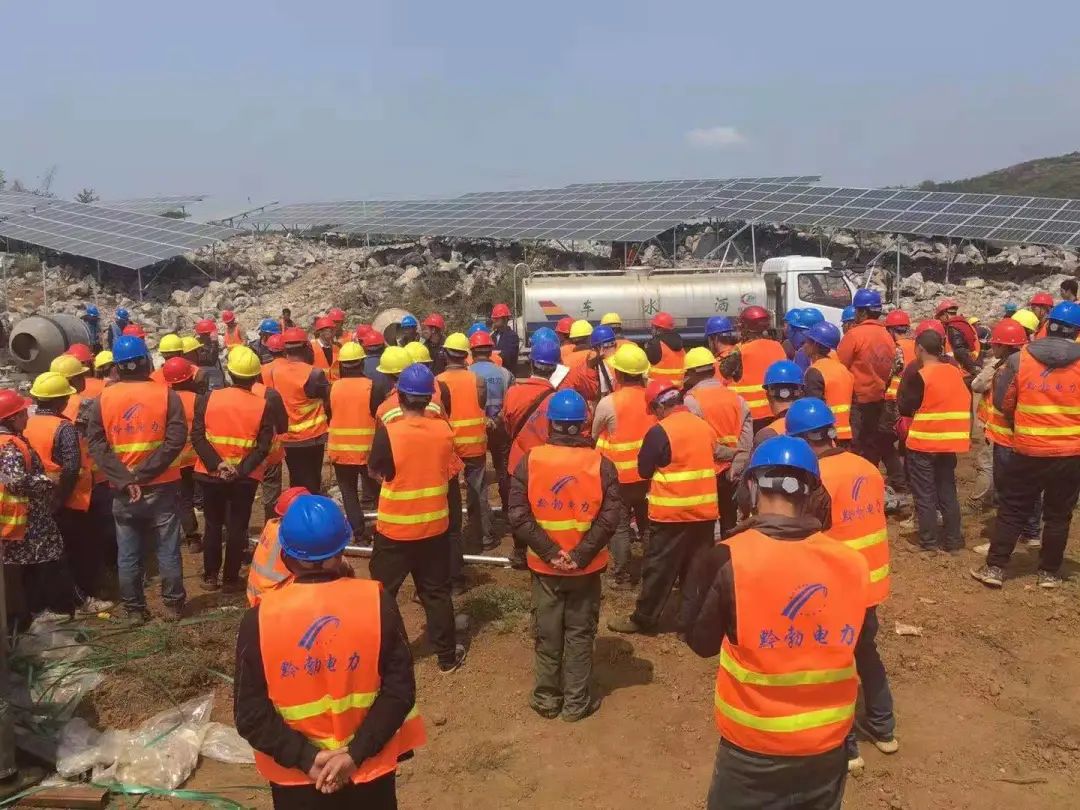

▲黔西洪家渡现场进行施工技术交底
集电线路地块分布零散,大多海拔高且交通运输极为不便。我司工作人员克服极端恶劣自然环境,以人力、畜力结合方式运输塔材,最终实现并网目标。
02
暨100周年贵州电视保障任务
2021年7月1日,时值中国共产党成立100周年之际。我司联合贵州省广播电视信息网络股份有限公司开展安全防范和应急处置等各项保障工作,圆满完成贵州省广播电视安全播出任务。

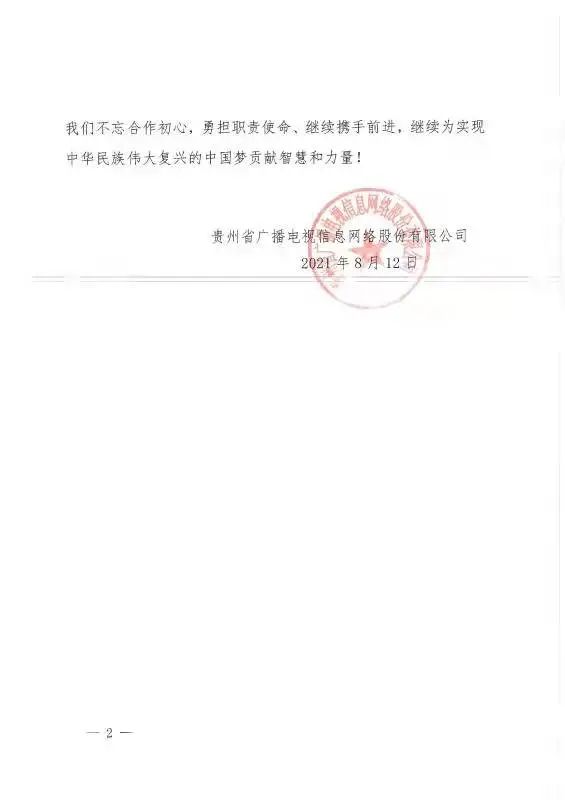

▲贵州省广播电视信息网络股份有限公司感谢信
03
入选中国青年创业导师
2021年8月23日,由中央共青团发起具有全国性的中国青年创业就业基金会,荣誉特聘贵州黔勃电力集团董事长(母先军)与执行总裁(赵振鹏)为中国青年创业导师,聘期三年。

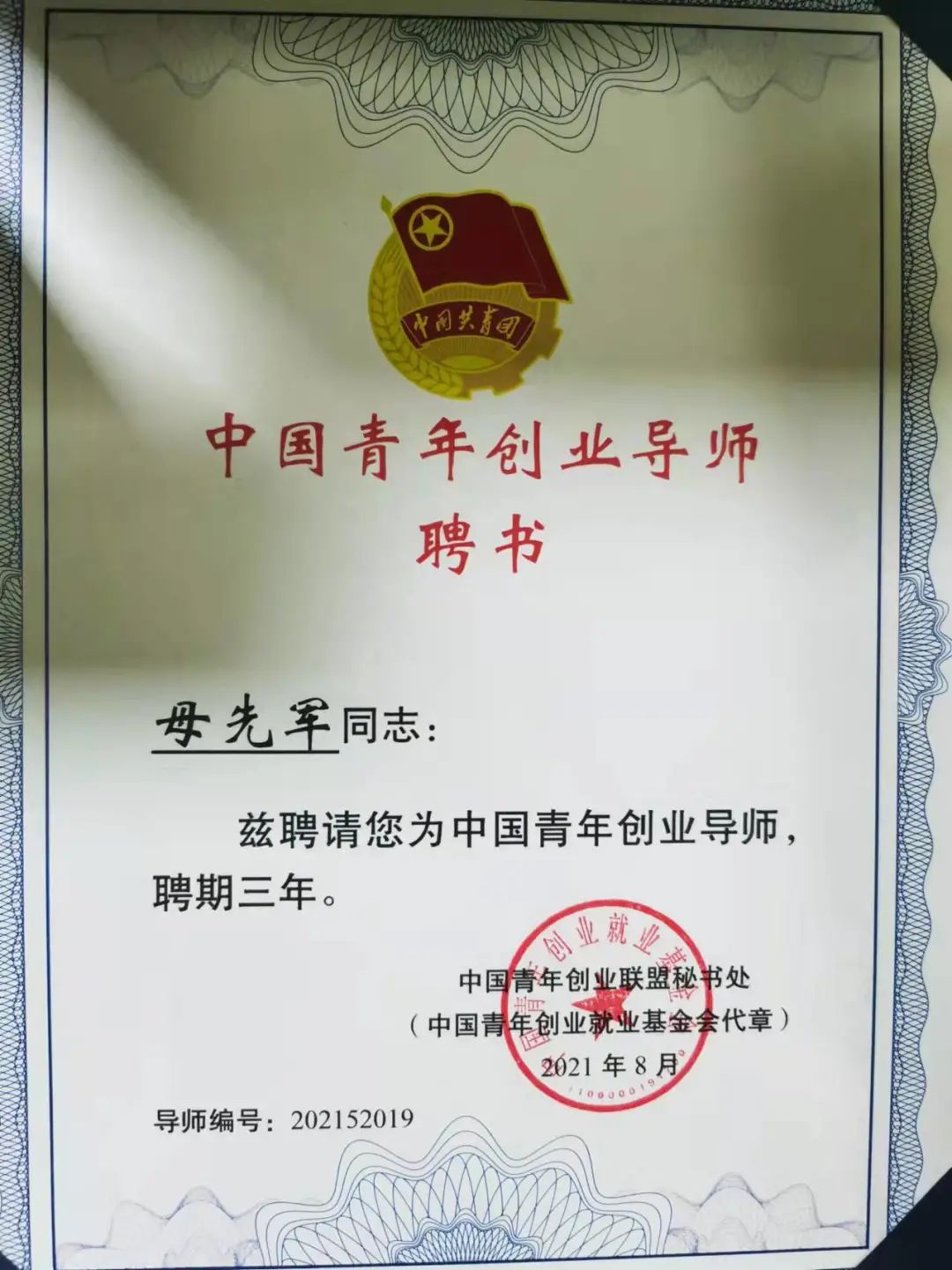

▲董事长母先军与执行总裁赵振鹏
中国青年创业导师聘书
04
贵高速·花溪26°项目供电工程
设计施工总承包(EPC)
2021年9月16日,由我司负责设计及施工的贵高速·花溪26°项目供电工程(2A号地)正式启动。该项目位于贵阳市花溪区田园南路,规划总建筑面积209605.24㎡。目前已完成红线外电源电缆通道的施工,预计于2022年2月中旬开始设备进场的安装工作。

▲贵高速花溪26°建址
05
首钢贵钢老区开发棚户区改造项目

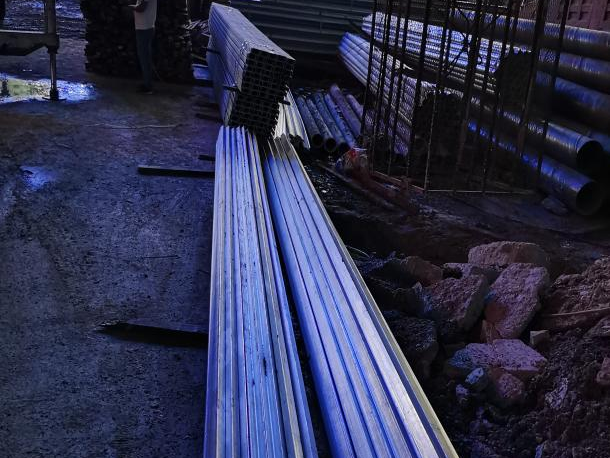

2021年9月17日,首钢贵钢老区开发棚户区改造项目(又名爱琴海购物公园项目)钢材支架材料正式进场。
在我司工作人员的严密组织、科学管理下,截止2021年11月13日止,完成了现场7个配电房设备支架焊接安装,电缆支架的焊接及电缆连接桥架的安装。
06
国源售电市场优秀评级
2021年贵州黔勃电力集团旗下子公司国源售电有限公司获得由贵州电力市场交易管理委员会颁发的“先进集体”与贵州电力交易中心评定的“五星级售电公司”等荣誉。
▲先进集体奖牌
▲五星级售电公司荣誉奖牌
截止11月份国源售电已签约客户201家,其中工业电力用户185家,商业电力用户16家。
07
高新技术企业认定
2021年11月15日,黔勃电力集团旗下子公司贵州智慧电力科技有限公司被认定为贵州省高新技术企业,是对我司研发、创新管理模式的认可,更是电力数字化建设又一重要里程碑。

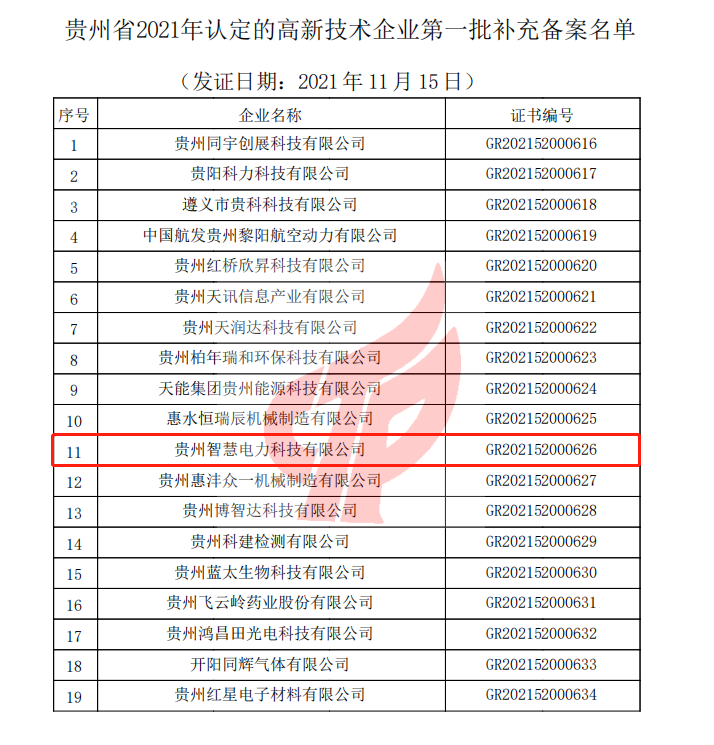

▲贵州省2021年认定高新技术企业
第一批补充备案名单
08
签订清洁能源项目
战略合作框架协议书
2021年12月,贵州黔勃电力集团同长江三峡集团能源投资有限公司签订清洁能源项目战略合作框架协议书,以清洁能源代替化石能源,携手推进贵州的能源结构转型之路。

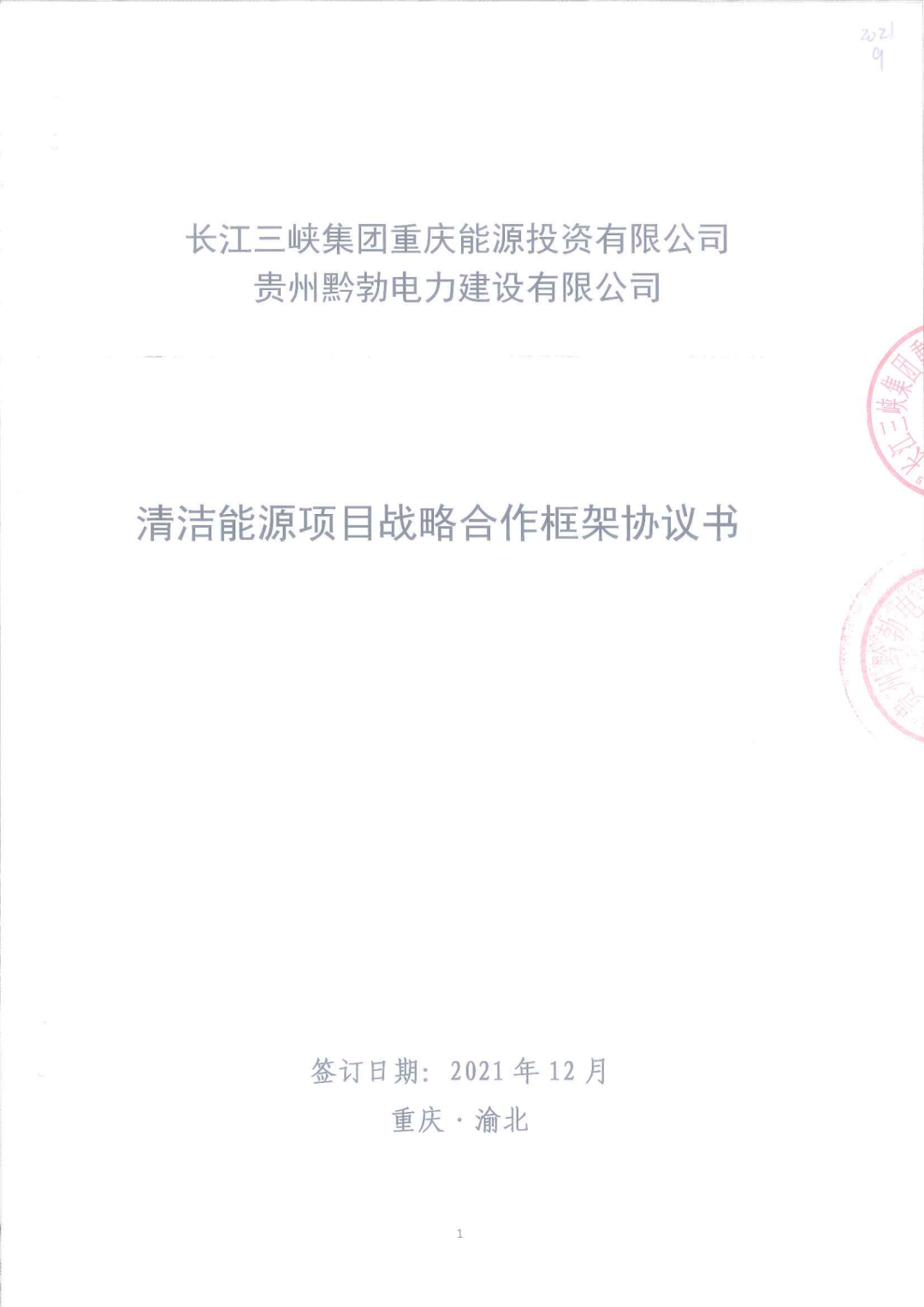

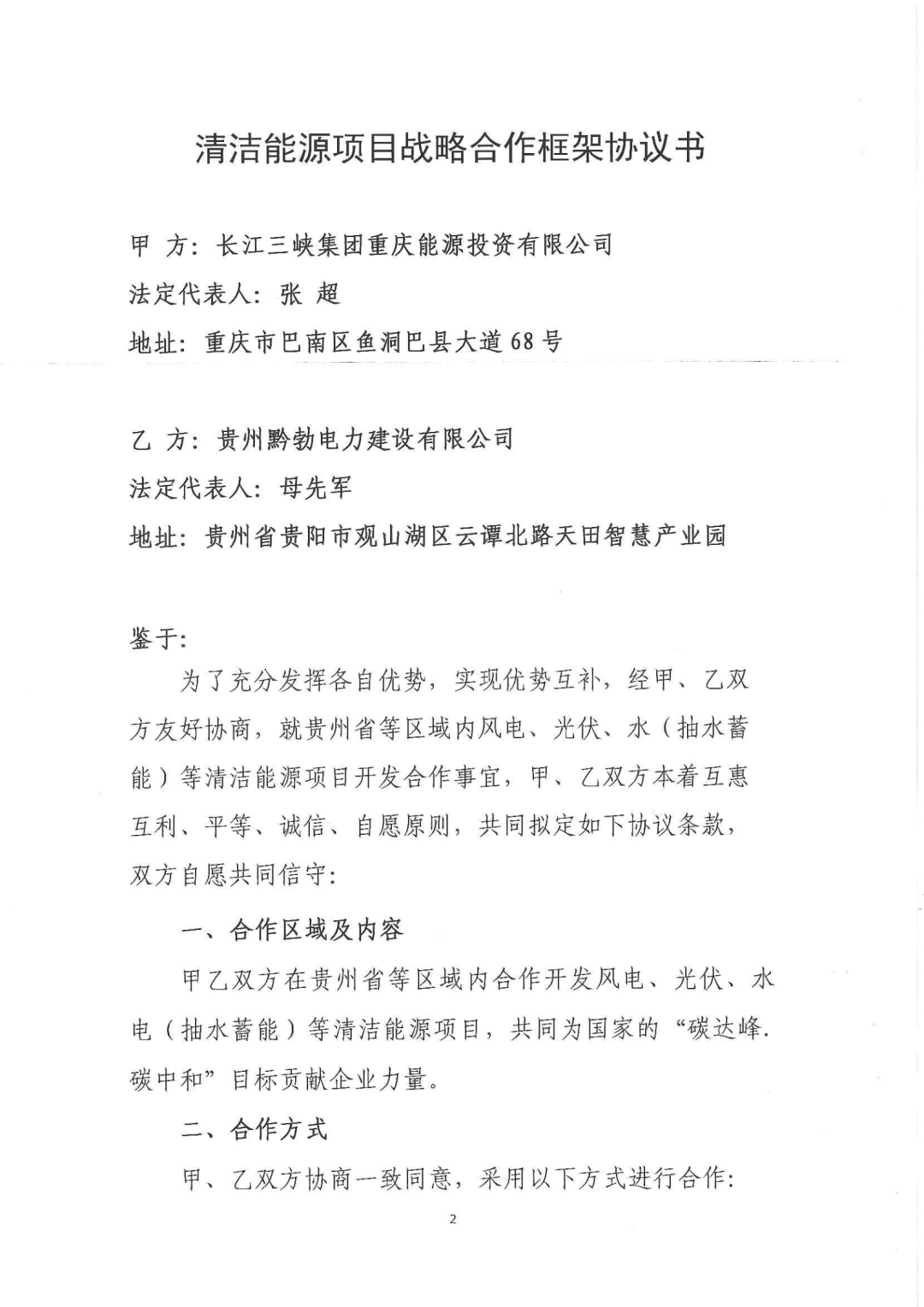

▲清洁能源项目战略合作框架协议书(部分)
09
黔勃电力集团
助力贵州实现双碳目标
贵州黔勃电力集团以高标准、严要求规范工程建设,企业竞争力不断提升,与多家大型企业/国企达成深度合作。截止2021年年底,主要合作项目如下:
中国华电科工集团有限公司
重庆华电石柱万宝70MW风电项目
中国电建集团贵阳勘测设计研究院有限公司
1.贵州华电大方理化200MW光伏项目
2.贵州都匀螺丝壳风电场搬迁项目
乌江水电新能源有限公司
贵州华电普定鸡场坡80MW光伏项目
贵阳观山湖投资运营管理有限公司
贵阳火车北站西广场电力资产托管
贵阳白云城市建设投资集团有限公司
220kV赵凤双回线路51#~57#塔段电力迁改项目51#终端场位置变更工程
10
2021年新能源项目建设概况
光伏发电以无污染、无噪音、稳定性高等优势成为太阳能发电建设的主流,2022年是光伏等新能源建设的大年,电力行业也即将进入一段新的加速成长期。
▲大方理化变电站建设实况
2021年度贵州黔勃电力集团承建四大新能源项目,为贵州、重庆等地其他行业的碳减排和碳中和有效赋能。
01
首战告捷!(重庆华电石柱万宝70MW风电项目并网成功)
项目最新进展
2021年12月28日,重庆华电石柱万宝70MW风电项目首批方阵并网发电成功。
项目概况
重庆华电石柱万宝70MW风电项目规划新建一座110kV升压变电站,站内设主变、避雷针、GIS设备、35kV预制舱等设施,计划安装22台3.2MW风电机组,装机容量共计70MW。
02
贵州华电大方理化200MW光伏项目
项目最新进展
现场正紧锣密鼓地进行设备调试中,对于即将到来的冬季雨天气现场施工已做好对应的防范措施。
项目概况
项目拟计划新建一座220kV升压站,并以220kV架空线路,由终端塔下塔敷设电缆接入大方变电站,升压站竣工后平均年上网电量可达255299万千瓦。
03
贵州都匀螺丝壳风电场搬迁项目
项目最新进展
目前现场设备陆续进场调试,预计于2022年3月20日投入带电使用。
项目概况
因生态红线问题,风电场搬迁至贵定县。除部分沿用原厂正常运行的设备装置外,新建主变压器系统、110kV高压配电装置、无功补偿装置等设施投入使用。
04
贵州华电普定鸡场坡80MW
光伏发电项目(EPC总承包)
项目概况
项目总投资约3.86亿元。拟新建一座110kV升压站,光伏电站通过四回35kV集电线接入鸡场坡110kV升压站,最终出线110kV一回21km至普定220kV变电站。
11
黔勃2021年终总结大会
2022年1月27日,黔勃电力集团2021年度总结大会于公司总部(贵阳市观山湖区云潭北路天田智慧园区)顺利举行。黔勃各级部门及参建项目经理以PPT演讲形式,先后进行2021年度工作叙职报告。
▲黔勃各级部门代表进行叙职报告
在年终总结大会上,黔勃电力集团董事长母先军对过去一年工作上取得的成就表示嘉奖,同时肯定了全体员工履职尽责的优秀表现,并对黔勃未来发展的大致战略进行了阐述。
▲董事长母先军进行发展战略阐述
总经办各位相继发言,针对黔勃2022年的工作部署提出了重要性的建设意见。首先,提升企业竞争力。以央企、大型国企为学习对象,内部人员不断提高业务能力及管理组织水平。其次,要做好项目成本、收益与风险三重把控。最后,密切跟踪项目运行周期,建设现场安全做到零风险、零事故。
▲总经办发言
会后,总经理廖利英寄语黔勃人,市场瞬息万变,开拓新赛道,更要贯彻终生学习理念。只有不断学习,才能让黔勃走得更好,走得更快,走得更远,走得更久。
▲总经理廖利英做会后寄语
▲全体员工合影留念
12
2022新年展望
新春伊始,我们将重整行装再出发。身处时代的变局中,每一次抉择都是主动求变,每一次抉择都在行业的风口浪尖探望前路。驶入新能源建设的这条赛道,就要跑出黔勃应有的加速度。
▲项目施工照片
铭记昨天的辉煌,为我们共同拼搏的2021画上圆满的句号。2022年更要压紧压实安全责任,提升组织力,激发企业新活力,以行动作为最有力的宣言,以落实为担当。奋斗的征程上黔勃必定再创佳绩!
▲维及项目施工照片
文末祝愿每一个追梦的你虎虎生风,一往无前,祝福我们的祖国在复兴之路上龙骧虎步、无往不胜。
